854 миллиона на зверей: как КСП проверила реновацию «Амодово» и что нашла

Галина Пахомова / Общество, 16:01, Сегодня
854 миллиона на зверей: как КСП проверила реновацию «Амодово» и что нашла
Фото создано с помощью нейросети

Контрольно-счётная палата Забайкальского края проверила ход реновации зоопитомника «Амодово» — единственного в регионе места, где горожане могут увидеть медведей, волков, косуль и лам в получасе езды от Читы. Нашли завышение стоимости, недостачу оплаченных работ, нарушения антимонопольного законодательства и — главное — почти полмиллиарда рублей, которых на второй этап пока попросту нет.


Что такое «Амодово» и зачем его реновировать

«Амодово» — не совсем обычный зоопарк. Зоопитомник основан в 2016 году и расположен в 34 километрах от Читы, в 500 метрах от одноимённого села, на территории площадью 30 гектаров. Основная деятельность — не только демонстрация животных, но и воспроизводство редких видов, занесённых в Красную книгу. Здесь содержатся бурые медведи, волки, лисы, косули, яки, ламы, павлины, неясыть и десятки других обитателей — в условиях полувольного содержания, в лесу.

Проблема в том, что инфраструктура питомника к середине 2020-х пришла в состояние, несовместимое с нормальным функционированием. Депутаты Заксобрания посещали объект и формулировали диагноз ёмко: «Земли нет, дороги нет, проекта нет, но деньги выделили».

В 2024 году в рамках Плана социально-экономического развития центров экономического роста Забайкальского края запустили проект реновации. Источники финансирования — президентская дальневосточная субсидия из федерального бюджета и бюджет Забайкальского края. Все работы должны завершиться к 30 ноября 2026 года. Концепция предусматривает два этапа.


Два этапа и 854 миллиона рублей

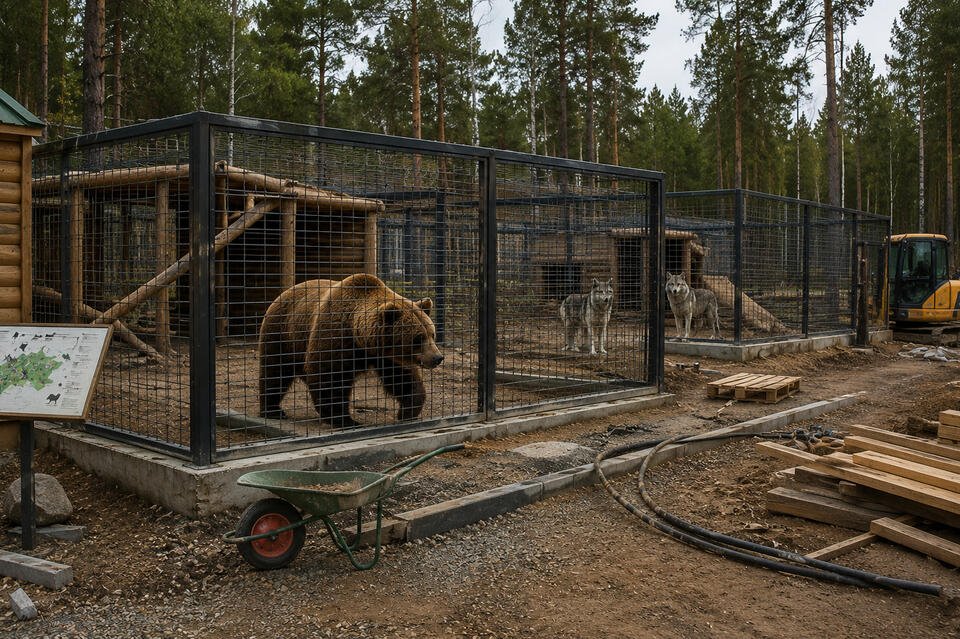

Первый этап — 377,3 миллиона рублей — должен завершиться к ноябрю 2026 года. Подрядчик — ООО «АРМ-1». На момент проверки КСП стоимость исполненных обязательств составила 235,3 миллиона рублей — примерно 62% от стоимости первого этапа. Оплата произведена в полном объёме. Впоследствии, к ноябрю 2025 года, техническая готовность объекта достигла 93%: завершена реконструкция вольеров для медведей, волков и лис, установлена система видеонаблюдения, ведутся работы по благоустройству территории.

Второй этап — 476,7 миллиона рублей — пока существует только на бумаге. Источники финансирования не найдены. На эти деньги нужно построить склады для хранения овощей, создать комфортную среду для содержания животных, возвести вольеры для мелких хищников и установить систему водоснабжения. Без второго этапа проект остаётся незавершённым: медведи и волки получат новые вольеры, а водопровода для их поения — нет.


Что нашла КСП

Контрольно-счётная палата проверила ход работ и обнаружила нарушения сразу по нескольким направлениям.

Первое — антимонопольное. Одновременная закупка на проектирование и на строительство объекта была недопустима, поскольку объект не относится к капитальному строительству. Информация направлена в УФАС по Забайкальскому краю. Это не технический вопрос — нарушение конкурентного законодательства влечёт административную ответственность.

Второе — завышение стоимости. Разработка проектной документации обошлась на 1,2 миллиона рублей дороже, чем должна была. В смете выявлено дублирование отдельных работ — то есть одна и та же позиция оплачена дважды.

Третье — недостача выполненных работ. КСП установила, что фактически выполненных и оплаченных строительных работ не хватает на 1,3 миллиона рублей. Деньги перечислены — работ физически нет. Часть нарушений на 1,1 миллиона рублей подрядчик устранил прямо в ходе проверки: установил водосливную систему вольера для лис и ограждение периметра. Оставшиеся 200 тысяч пока в воздухе.

Четвёртое — приёмка невыполненных работ. Отдельной строкой КСП зафиксировала случаи, когда работы принимались и подписывались актами без их фактического выполнения.


История с характером

«Амодово» — объект с непростой историей. Дорога к питомнику давно требует ремонта — депутаты просили деньги на неё не раз, но их либо не хватало, либо не выделяли вовсе: Читинский район получал финансирование на дороги в объёме около 8,5% от потребности.

В марте 2025 года в зоопитомнике случился пожар: ночью загорелся склад с кормом. В пожаре погиб страус по имени Алёна — единственный страус в питомнике. Огонь повредил склад площадью 81 квадратный метр и уничтожил 534 килограмма корма для животных. Пожарная безопасность на объекте — вопрос, который после этого звучал риторически. Реновация при этом продолжалась.


Деньги есть — но не все

Суммарный бюджет реновации по обоим этапам — 854 миллиона рублей. Из них первый этап в 377,3 миллиона финансово обеспечен и близок к завершению. Второй этап в 476,7 миллиона — не обеспечен вовсе. КСП рекомендовала правительству края совместно с Министерством культуры найти источники финансирования. Это означает, что питомник после завершения первого этапа может оказаться в промежуточном состоянии: часть вольеров обновлена, ключевая инфраструктура — нет.

Для понимания масштаба: суммарный бюджет реновации «Амодово» — больше половины всего финансирования расселения аварийного жилья в Забайкалье на 2025–2026 годы. Это не значит, что зоопитомник не нужно обновлять. Но это значит, что деньги должны расходоваться безупречно. Выводы КСП говорят о другом.


Итог

Отчёт КСП направлен в Законодательное Собрание и правоохранительным органам, а значит, история может получить продолжение не только в виде достройки вольеров, но и в виде проверок.

Медведи и волки своих новых вольеров дождались. Водопровода к ним — пока нет. Страуса Алёны тоже больше нет.
