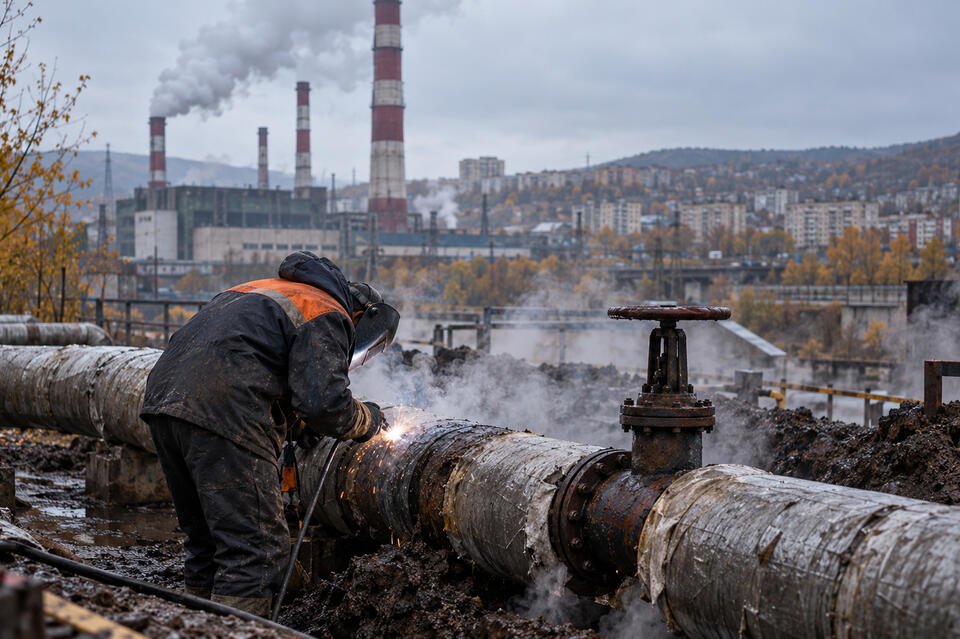

«Как перекладывать тепловые сети, как ремонтировать котельные, когда постоянно льёт?» — с этого вопроса начал губернатор Александр Осипов в эфире ГТРК «Чита» разговор о подготовке к зиме. Ответ прозвучал оптимистично: край готов на 93%.
Дожди, осложнившие ремонты, не помешали завершить большинство работ из запланированных 1,2 тысячи объектов. Но за цифрами — тени прошлых зим и тревога за топливо.
Было 35%, стало 93%
Ещё в конце июля власти отчитывались о 35% готовности. Тогда губернатор заверял: «в отопительный сезон должны вступить вовремя». К середине августа показатель вырос до 60%. А теперь — 93%.
Рост за полтора месяца почти в три раза — впечатляющие темпы. Но что за ними? Ещё в середине августа из более чем 800 мероприятий были завершены лишь 398. 287 работ даже не начинали. Муниципалитетам дали срок до 15 сентября, чтобы доделать всё остальное. Судя по заявлению губернатора, большинство успели.
Губернатор отметил, что на подготовку к зиме направлено более 1,3 млрд рублей, а общие субсидии края на ЖКХ в этом году — почти 9 млрд.
Положительная динамика?
Заявления о 93% готовности звучат особенно остро на фоне прошлых лет. За отопительный сезон 2024–2025 годов в Забайкалье зарегистрировано 569 технологических происшествий — почти две аварии в день. Для сравнения: в 2023–2024 их было 950, в 2022–2023 — 961, так что динамика в сторону снижения есть. Цифру удалось снизить, но до нормы ещё далеко.
В январе 2026 года жители Читы сообщали о 16–18 градусах в квартирах при работающем отоплении. Причина — зашлаковка котла на ТЭЦ-2, которую пришлось останавливать для прочистки в разгар морозов. Дети в школе №49 сидели на занятиях в верхней одежде, часть школьников перевели на дистанционное обучение.
В ночь с 4 на 5 февраля на ТЭЦ-1 произошла авария, обесточившая значительную часть Читы — от центра до отдалённых садовых товариществ и посёлка Угдан. Причиной стало повреждение разрядника во время испытаний реконструированного турбогенератора. Авария устранялась почти 15 часов.
В марте крупная авария на теплотрассе диаметром 800 миллиметров оставила без отопления и горячей воды сразу два читинских посёлка — КСК и ГРЭС. Под отключение попали 274 жилых дома, 33 социальных объекта и 73 юридических лица.
Аварии в Атамановке, где в новогодние морозы без тепла остались 2 543 человека, и вовсе стали символом прошлой зимы. Следственный комитет возбудил уголовное дело по факту ненадлежащего обеспечения теплоснабжения.
Генеральная прокуратура России по итогам отопительного сезона 2025–2026 включила Забайкалье в число проблемных регионов, зафиксировав «медленный темп, срывы сроков и недофинансирование модернизации сетей теплоснабжения».
1,3 млрд на подготовку и 9 млрд на ЖКХ: хватит ли?
Власти отчитываются о масштабных вложениях. На подготовку к отопительному сезону в этом году направлено более 1,3 млрд рублей. Общие субсидии края на ЖКХ, по словам губернатора, составляют почти 9 млрд рублей.
Капитальный ремонт наиболее аварийных сетей теплоснабжения, водоснабжения и водоотведения запланирован в девяти муниципальных округах. Госжилинспекция по поручению губернатора провела профилактические визиты в 1256 многоквартирных домов по всему региону.
Денег немало, однако до системной модернизации региону ещё далеко.
Надежда или «авось пронесёт»?
93% готовности — внушительный показатель. Но за ним — тень прошлых лет. Точнее, прошлых зим. Хватит ли времени до холодов, чтобы доделать оставшееся?
20 августа Осипов ввел на территории региона режим повышенной готовности. Ответственным за подготовку назначен Андрей Чибисов. Власти осознают риски и пытаются действовать на опережение. Но режим повышенной готовности не заменяет ни угля, ни качественно заменённых труб.
Отопительный сезон начнётся примерно через неделю. И холода не спрашивают, готовы мы или нет.
